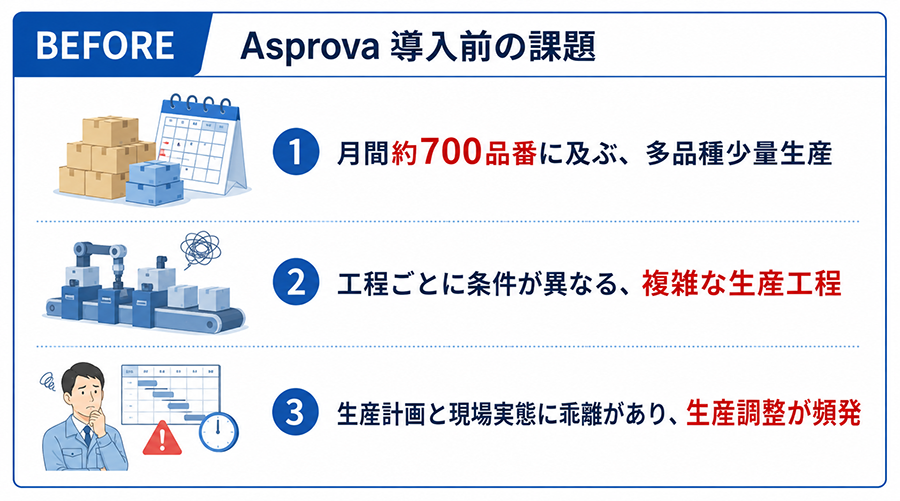

Before: infographic showing three manufacturing issues with icons—1 monthly output around 700 items with boxes and a calendar; 2 varied production conditions on a conveyor line; 3 a worker with a chart and warning sign indicating schedule gaps and frequent adjustments.

<パナソニック エレクトリックワークス池田電機株式会社>(発言順)
SCM部 生産管理課 課長 福井氏
製造部 製造2課 参事 宮浦氏
経営企画部 IS企画管理課 丹羽氏


<リコージャパン株式会社>
デジタルサービス営業本部 兵庫支社 兵庫ソリューション営業部 業種業務ソリューショングループ 梅村氏


<NSW株式会社>
エンタープライズソリューション事業本部 ERP営業部 プロダクションシステム部 エキスパート 中野氏
エンタープライズソリューション事業本部 インダストリーソリューション営業統括部 ERP事業部 リーダー 島本氏



Panasonic logo (brand wordmark) on white background

Panasonic corporate building with a white stone exterior, blue Panasonic sign, three stories, glass entrance, and surrounding trees in a parking lot.
パナソニック エレクトリックワークス池田電機株式会社
  • 所在地:兵庫県姫路市西延末397-1
  • 設立:1951年5月2日
  • 資本金:9,600万円
  • 従業員数:305名(男性183名、女性122名)
  • 事業内容:LED照明用電源等、電気機器製造





もくじ



1.生産計画が機能しない


SCM部 生産管理課 課長 福井氏

「生産計画と実態に距離がありました」
Asprova導入以前は、下の図のように、まず完成工程である機能検査と梱包工程の計画を人手で作成していました。計画の作成と確認に2日間ほどかかっていました。できあがった生産計画を生産管理システムに投入すると、登録してあるリードタイムに基づいて機械実装~組立までの前工程の生産計画が自動的に作成されます。しかし、この生産計画の精度が低く、設備が空いてしまう日や逆に能力の2倍の負荷がかかる日が発生していました。そのため、現場リーダーが話し合って工程を調整し、納期を守るために奔走していましたが、結果的に生産遅延や残業が増加していました。

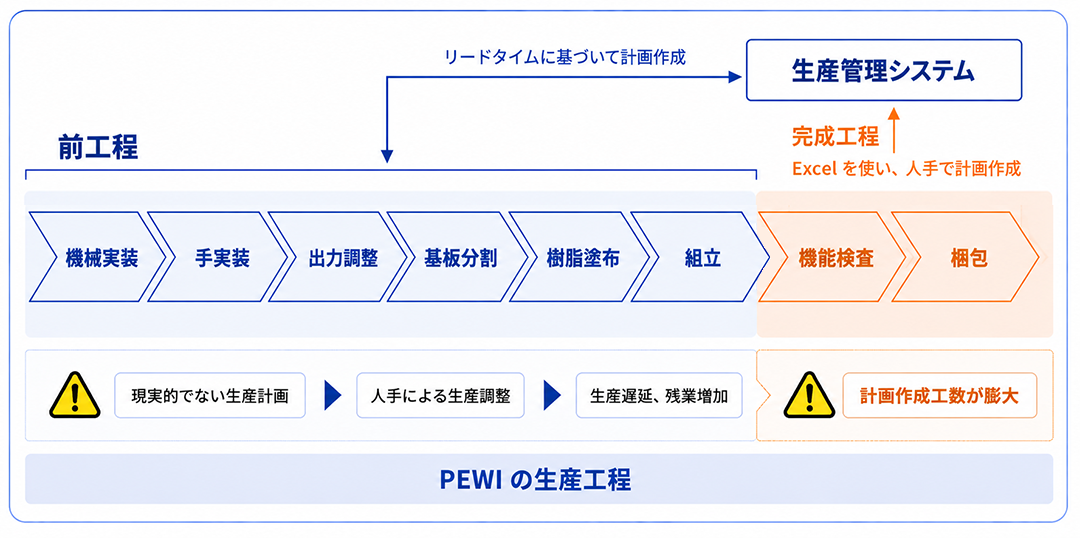

PEWIの生産工程図。前工程の機械実装・手実装・出力調整・基板分割・樹脂塗布・組立と機能検査・梱包、完成までの流れを示す。



2.設定がきめ細かいAsprovaを選択
このままではいけないと思いつつも、弊社で使っていた基幹システムが他システムとデータ連携できなかったため、生産スケジューラを導入できずにいました。その後、基幹システムがリプレースされデータ連携が可能になったので、リコージャパンさんと協力して生産スケジューラの検討を開始しました。

弊社の生産の特徴は、多品種少量生産かつ工程が複雑なことです。例えば、実装した基板に樹脂を塗布する工程では、樹脂が固まる時間が5分であったり、30分であったり、さまざまです。こういった複雑な工程の生産計画を立てるためには、工程に合ったさまざまな制約条件を設定する必要があります。検討した生産スケジューラの中で、制約条件を最も多く設定できるのがAsprovaでした。サポート体制を比べてみると、導入後も安心できるということで、最終的にAsprovaに決めました。

導入にあたっては、リコージャパンさんに窓口になっていただき、Asprova導入実績があり、サポート体制のしっかりしたNSWさんに実作業をお願いしました。
3.現場の経験値を再現

Middle-aged man in a light blue work shirt sits on a wooden-armchair, speaking with a lapel mic in an office setting.
製造部 製造2課 参事 宮浦氏


「現場の経験値をAsprovaで再現するのが大変でした」

以前は、生産計画が実態とそぐわないので人手で生産調整をしていました。現場が持っている「こうすればできるだろう」という経験値をフル活用して、工程の順番や日程を決めていました。この経験値をAsprovaで再現するためにサイクルタイムやリードタイムを厳密に数値化し、マスターの抜け漏れを修正していく作業を行いましたが、これが大変でした。サイクルタイムを正確に設定することは特に大事で、ひとつひとつの工程にかかる時間を正確に設定しておかないと実現不可能な計画ができてしまいます。

マスター設定が大変ではありましたが、ベテランが頭の中で描いていた工程の流れや上下関係、制約条件などが再現でき、ベテラン以外でも抜け漏れのない生産計画が作れるので大変助かっています。
Man wearing a light blue work shirt sits on a beige sofa, hands folded, during an interview setting with a microphone clipped to his chest.
経営企画部 IS企画管理課 丹羽氏


「マスターを最新の状態に保つのがポイントです」

情報システム担当として基幹システムとのデータ連携を担当しましたが、Asprovaで扱う副資源(工具、治具や作業者など)に相当する項目が基幹システムに存在しないことがわかりました。そのため、基幹システムのどのテーブルのどのデータに副資源を紐付けるか、関係者と協力して細かくマッピングしました。

Asprovaは制約条件などの設定項目が多く、細かく設定するほど、きれいな生産計画が作れます。しかし、ここで安心してはいけないんです。マスターが最新になっていることが重要です。マスターが更新されていないと、古い情報が反映されてしまい、生産計画が使い物になりません。月に1回マスター見直しを行っていますが、急なライン変更などが情報システム側に共有されていないとマスターが更新されず、思ったようにAsprovaが動きません。日々のマスター管理・保守がとても重要です。
■導入パートナーより

Smiling man in a dark suit and blue tie posing for a professional portrait.
リコージャパン株式会社 デジタルサービス営業本部 兵庫支社 兵庫ソリューション営業部 業種業務ソリューショングループ 梅村氏


「PEWI様のAsprova導入への強い意志に押されました」

生産スケジューラをAsprovaに決めるというお話をいただいてから、Asprovaに強いNSW様と協力して導入作業を始めました。要件定義から稼働まで長期にわたるプロジェクトです。皆さまがおっしゃるとおり、現場の知恵で柔軟に対応してきた生産工程をAsprovaで再現するのはなかなか大変な作業でした。特に、運用前の総合テストでは、2ヶ月間毎日1時間の設計ミーティングを行って、問題点を洗い出し、ひとつひとつロジックを固めました。

苦労はありましたけれども、Asprovaを必ず導入し、生産プロセスを一新するという強い意志をPEWI様がお持ちで、それに押されながら、最後までたどり着くことができました。今後も改善に向けて、協力させていただきたいと思います。

Portrait of a smiling Asian man in a dark pinstripe suit and white shirt, standing against a beige wall.
NSW株式会社 エンタープライズソリューション事業本部 ERP営業部 プロダクションシステム部 エキスパート 中野氏


「PEWI様といっしょに汗をかきました」

Asprovaの導入は、お客様にもマスターの設定などに汗をかいていただく部分が少なからずあります。PEWI様のAsprovaへの期待度が高く、ご要望を実現するのに苦労した面はありますが、PEWI様、リコージャパン様のご協力を得て実現できました。さらに使い勝手の良いシステムになるよう今後も努力します。
4.信頼できる生産計画

Asian man in a light blue work shirt sits on a beige sofa in an office, with a clip-on microphone attached to his shirt.
経営企画部 IS企画管理課 丹羽氏


「すべての工程を網羅した精度の高い計画が作成できています」

以前は、完成工程から逆算して前工程の生産計画を割り出していましたが、Asprovaを導入してからはすべての工程のリードタイム、制約条件などを計算して生産計画が作れるようになったので、精度が上がりました。加えて、計画の作成に必要な工数も2名分削減できました。

Asprovaで作成した生産計画はすべての工程を網羅しているので、変更したいオーダーを選択すると、工程のつながりが一目で把握できますし、変更も容易です。生産ラインの空き状況もすぐにわかるので、無理のない変更ができるようになりました。
また、基幹システムだけではできなかった副資源(工具、治具や作業者など)の管理や、特定の日付から主資源(機械、設備など)を切り換えることができるようになったので、現場に即した計画が作れるようになっています。
5.稼働負荷の可視化と最適化

Smiling man in a light blue work jacket seated on a sofa indoors, speaking into a lapel microphone during an interview.
製造部 製造2課 参事 宮浦氏


「工程の進捗と負荷率が見えるので、生産を最適化できます」

生産現場にとって、Asprova導入のメリットの1つめは無駄の排除です。以前は、1日単位の計画だったので1日のうち何時に前工程が完了するかわかりません。急ぎの品があるときは3階から2階、1階へと階段を往復して進捗を確認しに行く無駄な動きがありました。今では1時間単位で前工程の完了予定時刻がわかるので、先回りして自工程を準備でき、工程間のつながりがとてもスムーズになりました。1時間単位の計画なので、例えば「9時から12時まで、センサ基板を100個作る」といった具体的な指示を出すことが可能になりました。

2つめのメリットは、稼働負荷を平準化できるようになったことです。ラインごとの負荷率を見られるようにAsprovaをカスタマイズしてもらったので、負荷が集中している工程が一目瞭然です。負荷の高いラインから低いラインへ品物を動かすなど、工程全体の稼働を平準化できています。結果として、残業がかなり減りました。

年間を通しての負荷工数が見えるようになったのも大きなメリットです。以前は1ヶ月先ぐらいの負荷しか見えなかったので、「来月から生産が大幅に増えるぞ」と聞かされて、あわてて準備するような状態でした。今では2ヶ月先、3ヶ月先の計画を見れば負荷の増減がわかるので、早め早めに対策できています。

Asprovaで工程を数値化すればするほど、生産計画に「遊び」がなくなり、余裕のない計画ができてしまうのも事実です。何か現場でトラブルがあったりすると、「遊び」がない分、すぐに生産遅延につながってしまうケースが見受けられます。これをどうするかが今後の課題です。

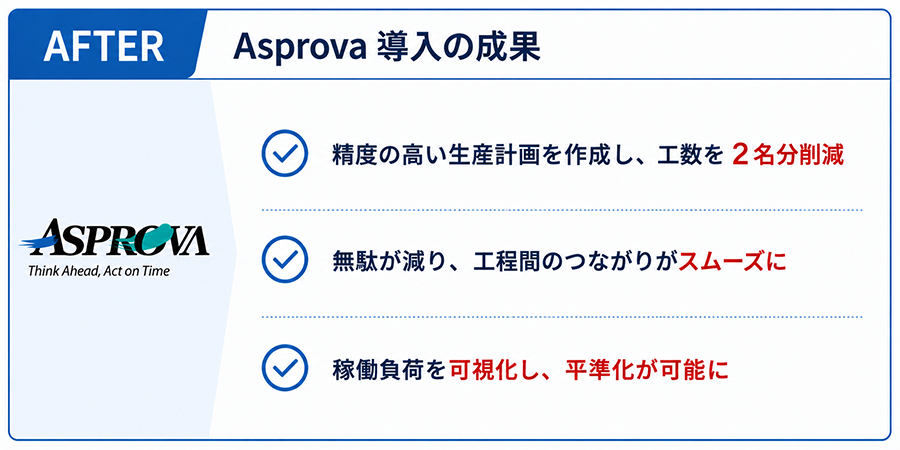

Asprova implementation results: three benefits shown with checks—reduce work by two people, smoother process links, visualize and standardize workload.



6.今後に向けて



Smiling man in a light blue work shirt sits indoors, wearing a small microphone on his chest.
SCM部 生産管理課 課長 福井氏


「現場で使いやすい生産計画を作れるようにします」

まず、改善したい点としては、生産計画と現場との差を縮めたいと思っています。マスターを細かく設定し、制約条件を入れれば、精密ですき間のない生産計画ができあがります。Asprovaが優秀である証拠なのですが、欠員などのちょっとした変動が起きた場合に、余裕がないため生産が止まってしまうことがあります。Asprovaを導入した結果として見えてきた新たな課題です。今後は制約条件をゆるめるなど、現場で使いやすい「ちょうど良い精度」の計画を作れるようにしたいと思っています。どの程度制約をゆるめればいいのかは、現場、リコージャパンさん、NSWさんと協力してチューニングします。

また、生産計画に加えて、部材の入庫、在庫、出庫の状況を見えるようにしていますが、それを発展させて部材の手配もできるようにしたいと思っています。現場でもタブレットを使って生産計画を見られるようにし、生産の進捗をリアルタイムで把握できるようにしたいですね。

手動調整についても、順序調整、シフト調整などの微調整をしていますが、将来的にはSolverを入れて自動化できればと思っています。
現場の知恵で回っていた生産現場でしたが、Asprovaを導入することで特色と課題が浮き彫りになり、どうすれば生産を最適化できるかが見えてきました。まだまだ改善すべき点は多いので、リコージャパンさん、NSWさんにご協力いただきながら引き続き取り組んでいきたいと思います。

* 取材日:2026年3月19日
